“巨无霸”来了!衡阳换流站电气安装火热
潇湘眼杰
2024-11-09 11:34:03
阅读:2045
来源:湖南日报/孟姣燕 辜鹏博
提要衡阳±800千伏换流站业主项目部经理王焕新介绍,目前换流站工程土建总体完成80%,电气总体完成23%。

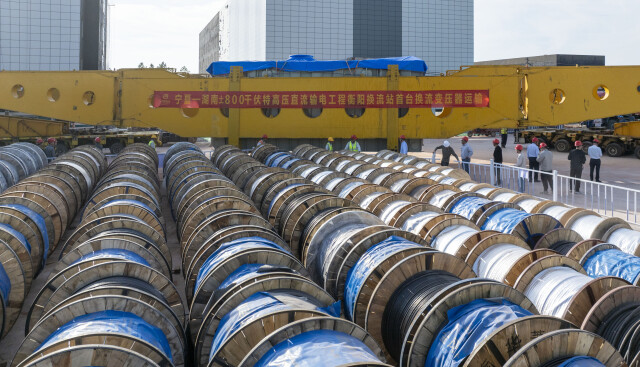

(11月8日,首台换流变压器顺利运抵衡阳±800千伏换流站。照片均为湖南日报全媒体记者 辜鹏博摄)
11月8日,衡阳±800千伏换流站迎来首台“心脏”设备——换流变压器,工程全面进入电气安装高峰期。
衡阳±800千伏换流站是“宁电入湘”特高压直流输电工程受端换流站,位于衡南县泉湖镇。本期建设500千伏交流出线6回。
记者在现场看到,牵引车缓缓前行,载着首台重达294吨的“巨无霸”换流变压器送入现场。牵引车总长度达97.45米,装有276个轮胎,车货总重达529吨。该变压器产自江苏常州,经水路运抵至衡阳丁家桥码头卸载,再通过公路运输至项目现场,历时15天。
衡阳±800千伏换流站业主项目部经理王焕新介绍,目前换流站工程土建总体完成80%,电气总体完成23%,站用电系统已正式带电,工程建设按计划稳步高效推进。

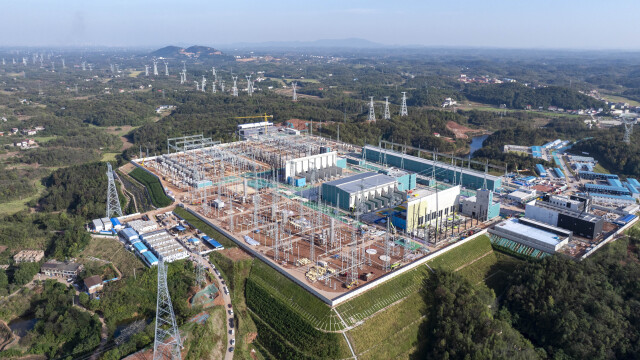

在约等于30个足球场地大小的站址内,记者看到,直流场、换流区、交流场等区域建筑拔地而起,交流滤波器等电气正在有条不紊地安装。
换流变压器是换流站核心主设备,共28台。安装工程量大,技术标准高,施工难度大,计划用8个月完成安装调试。项目搭建换流变专用智慧工地系统,可实时监测现场环境指标、油务数据,实现了变压器的数字化安装。
衡阳±800千伏换流站项目启动以来,国网湖南电力组织超过1200名施工人员,克服超强寒潮冰灾、超长雨季以及特大暴雨和台风等极端气候的挑战,稳步推进工程建设。项目将以争创国优金奖工程为目标,加强换流变压器安装环境、过程及工艺管控,力争2025年9月前实现双极高低端全压运行。



相关文章
随机图文
-
打造T3航站楼的“中枢大脑” 长沙机场改扩建工程信息中心大楼开建
3月15日上午,长沙机场改扩建工程信息中心大楼项目开工建设,建成后将成为长沙机场T3航站楼的“中枢大脑”。 -
推动建筑业转型升级!2022筑博会将于11月在长沙举办
2022中国(长沙)国际绿色智能建造与建筑工业化博览会(以下简称“筑博会”),将于11月在长沙国际会展中心举办。 -
元气森林或将进军螺狮粉、酸辣粉业务,多元化布局早就有迹可循
此次进军螺蛳粉,是元气森林离开饮料行业的一次大跨度尝试。 -
张家界发布通告:25日8时起,全域均为低风险地区
自2021年8月25日8时起,将张家界市永定区永定街道等街道,从中风险地区调整为低风险地区。
